Хід будівництва 3 черга

Відеозвіт липень 2026 р.

🔹 ХІД БУДІВНИЦТВА – ЛИПЕНЬ

📌 Park Residence — 3 черга

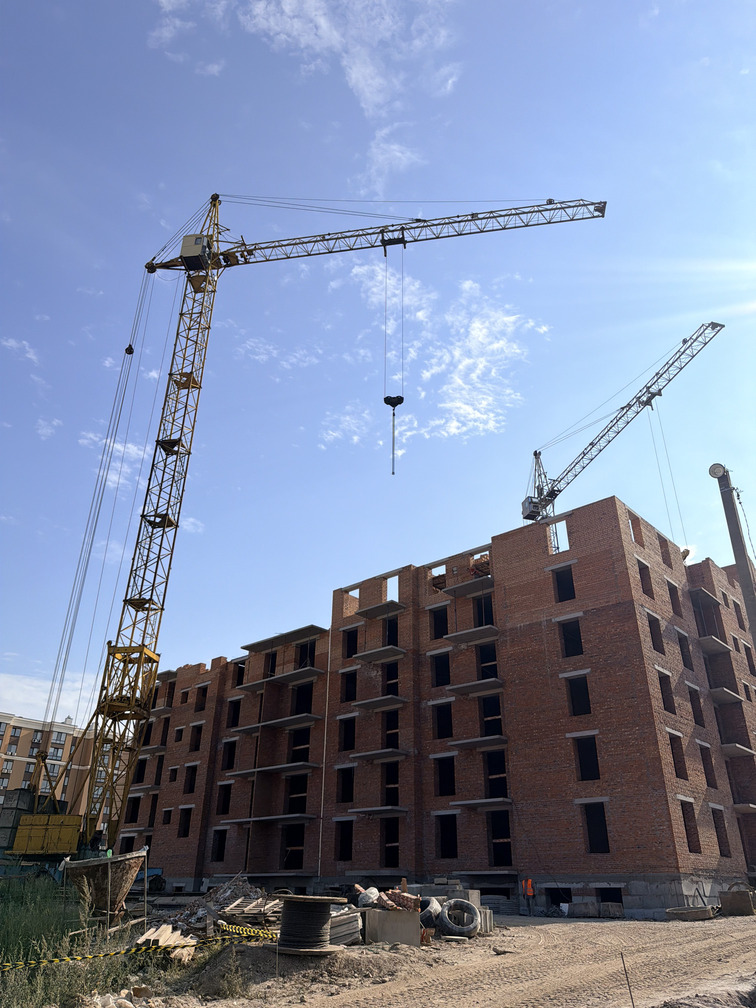

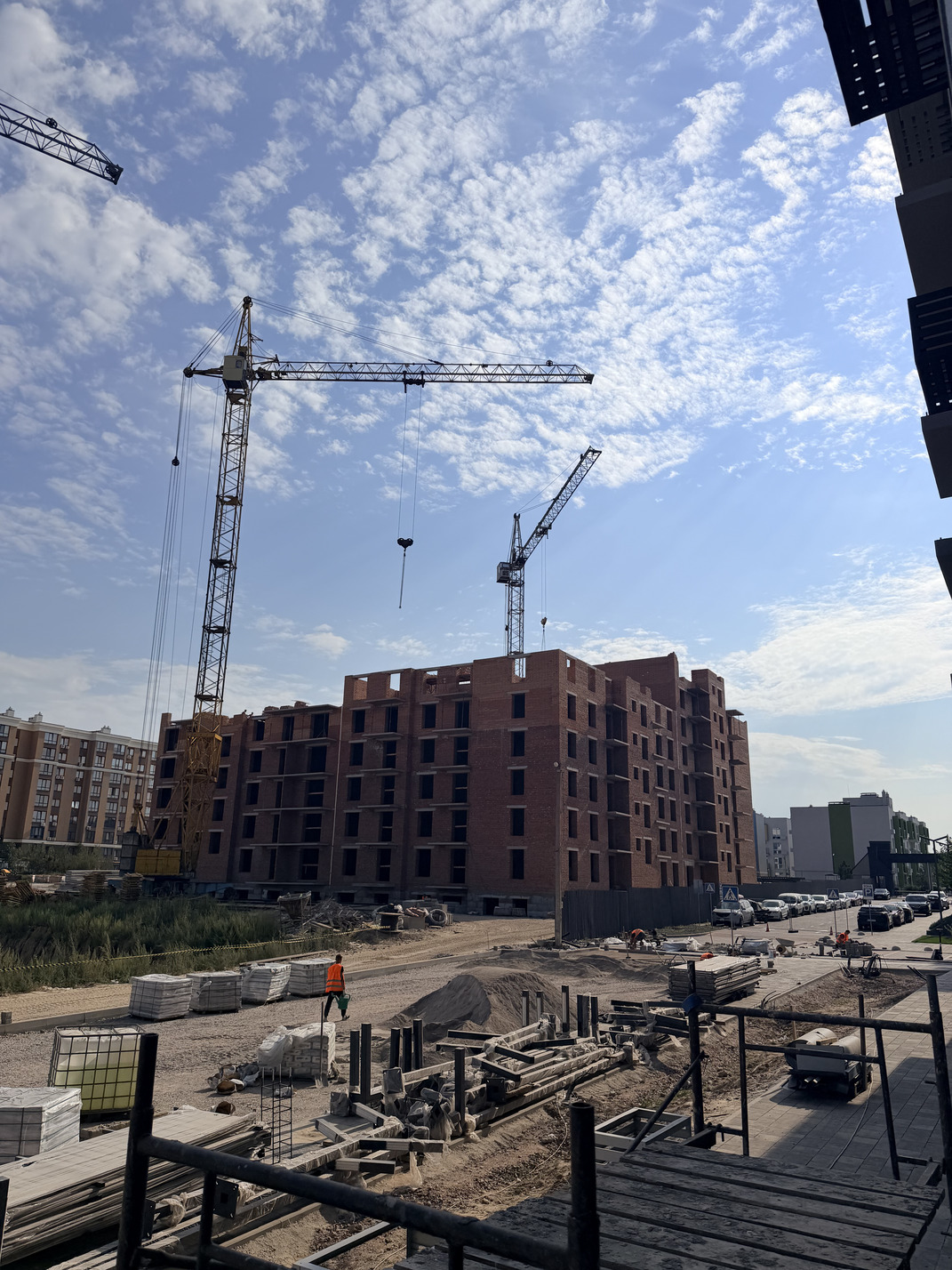

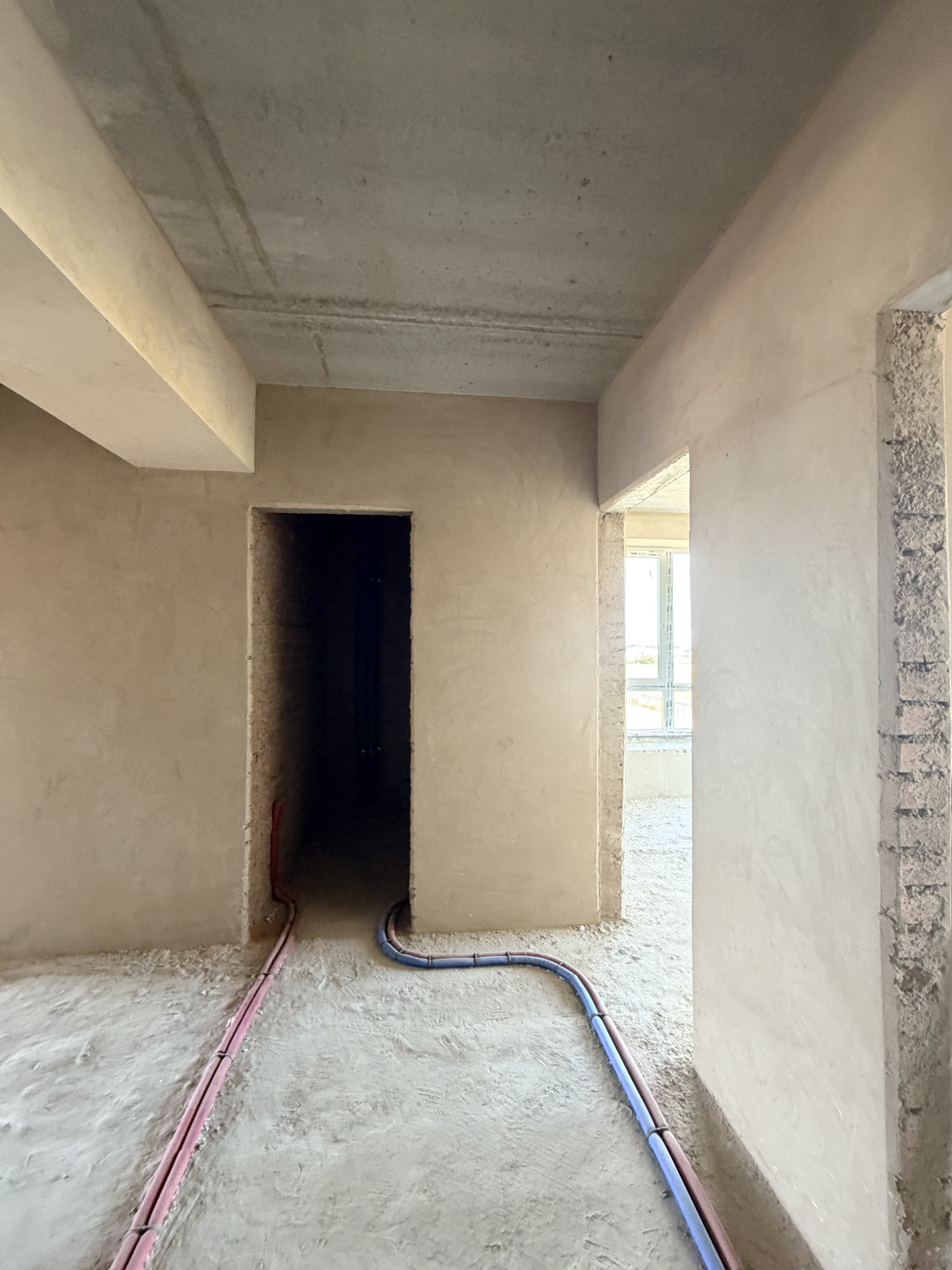

✅ Продовжується влаштування цегляної кладки на рівні 7-го поверху. Виконується регулярне постачання будівельних матеріалів: цегли, плит перекриття, балконних плит, перемичок та сходових маршів.

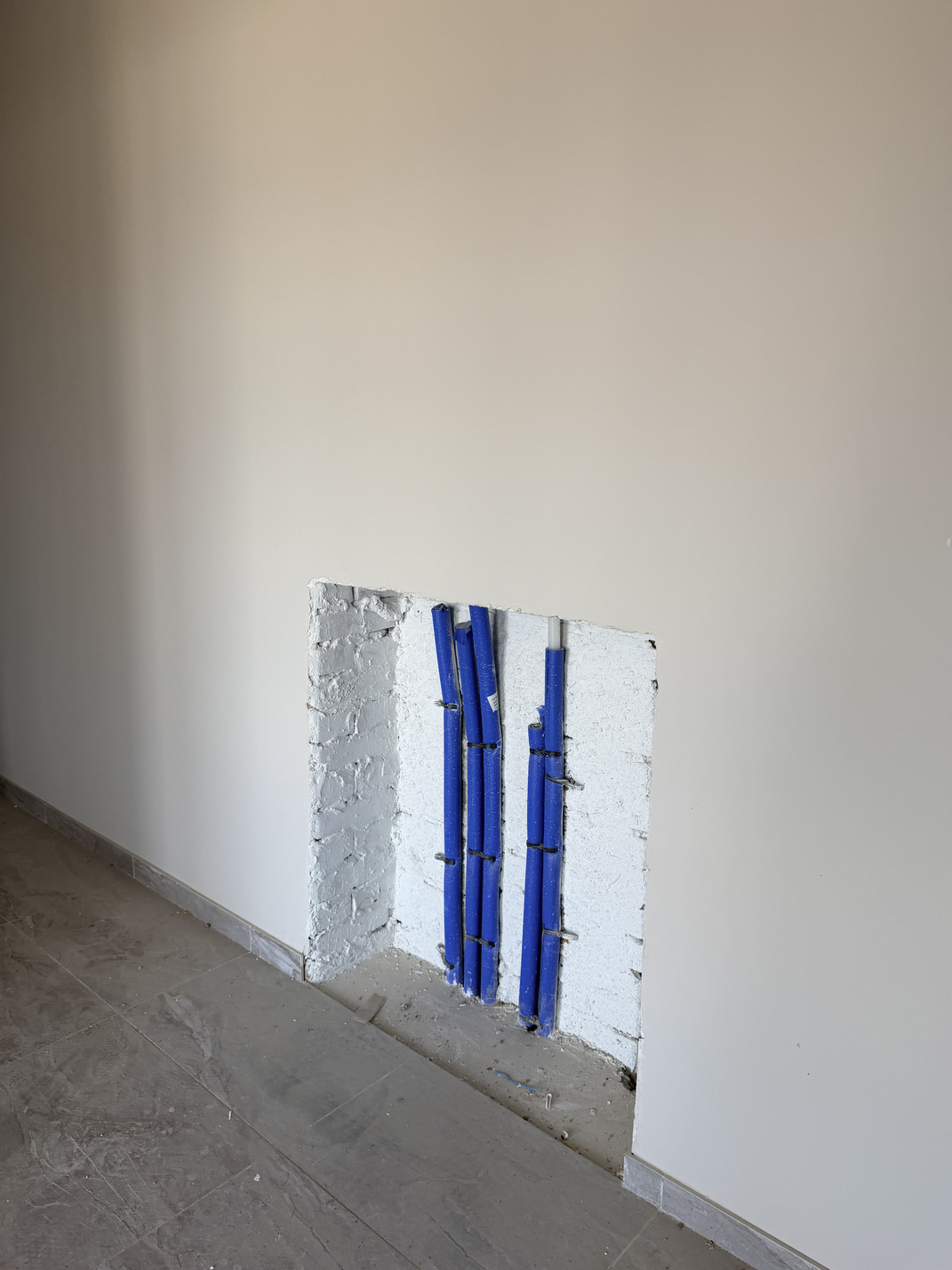

✅ Для забезпечення необхідних технічних характеристик конструкцій використовуються теплоізоляційні матеріали та армувальна сітка для несучих стін. Матеріали проходять лабораторний контроль та відповідають заявленим маркам міцності.

Категорії
Хід будівництва 2 черга

Відеозвіт липень 2026 р.

🔹 ХІД БУДІВНИЦТВА – ЛИПЕНЬ

📌 Park Residence — 2 черга

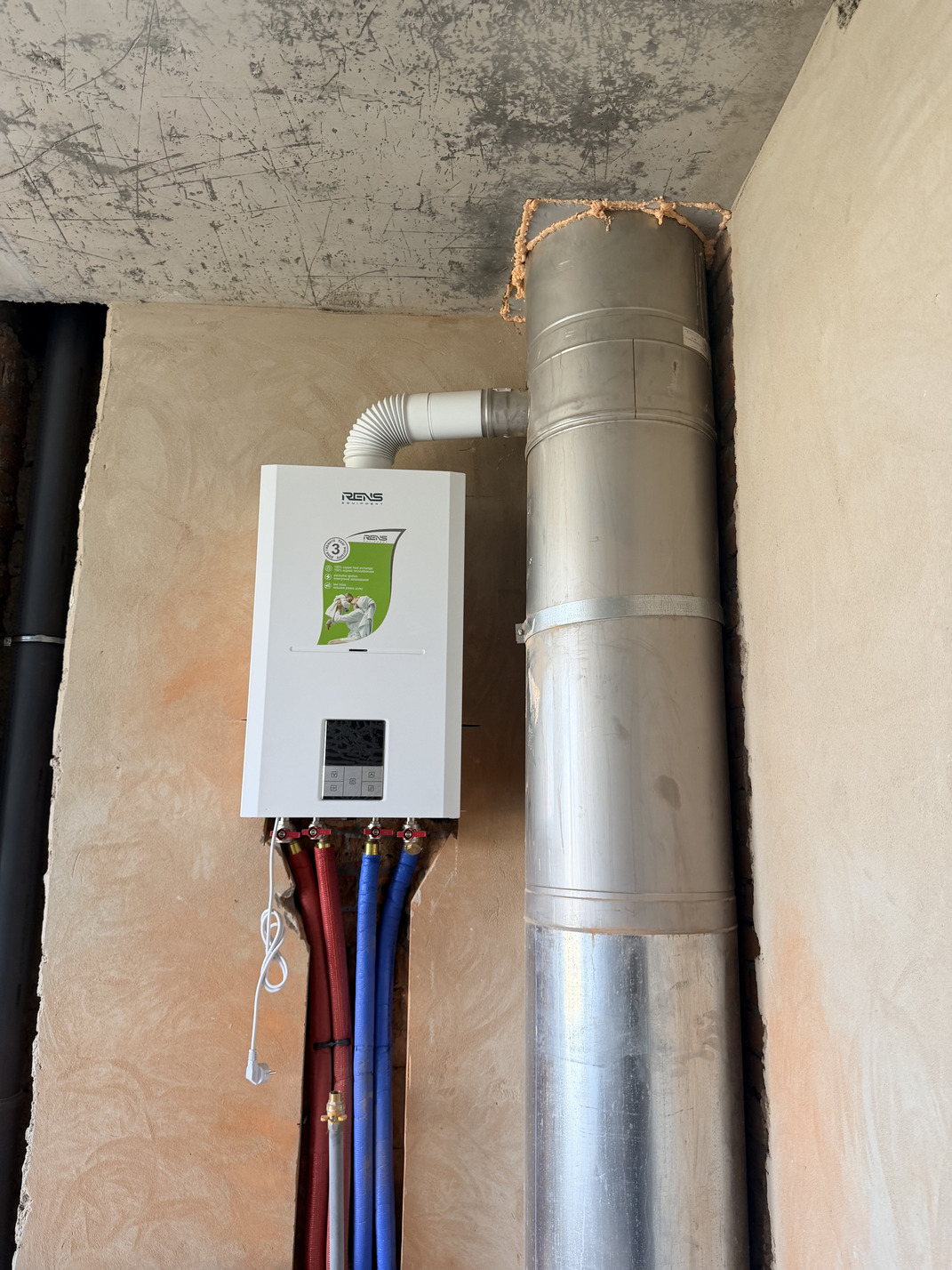

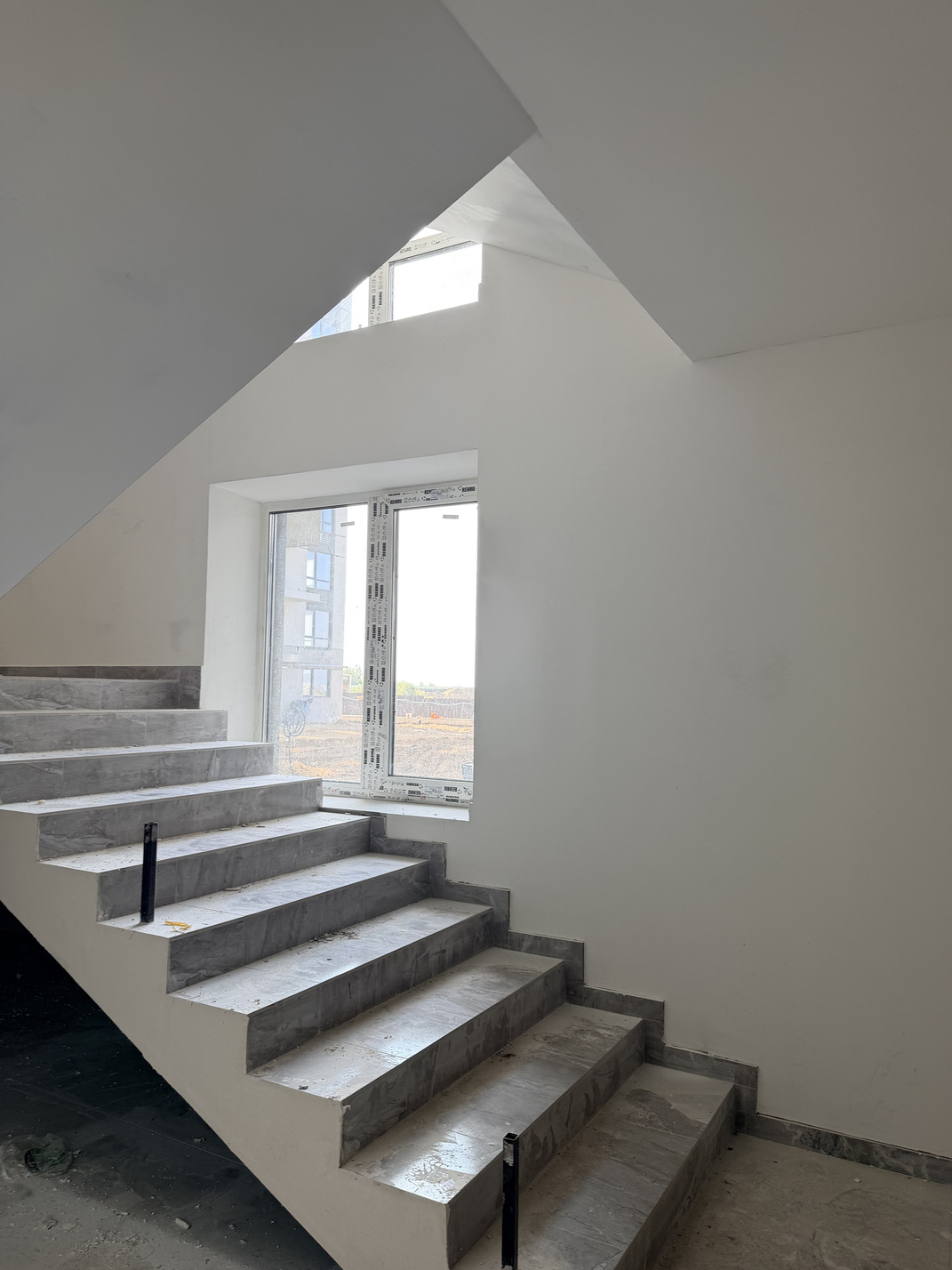

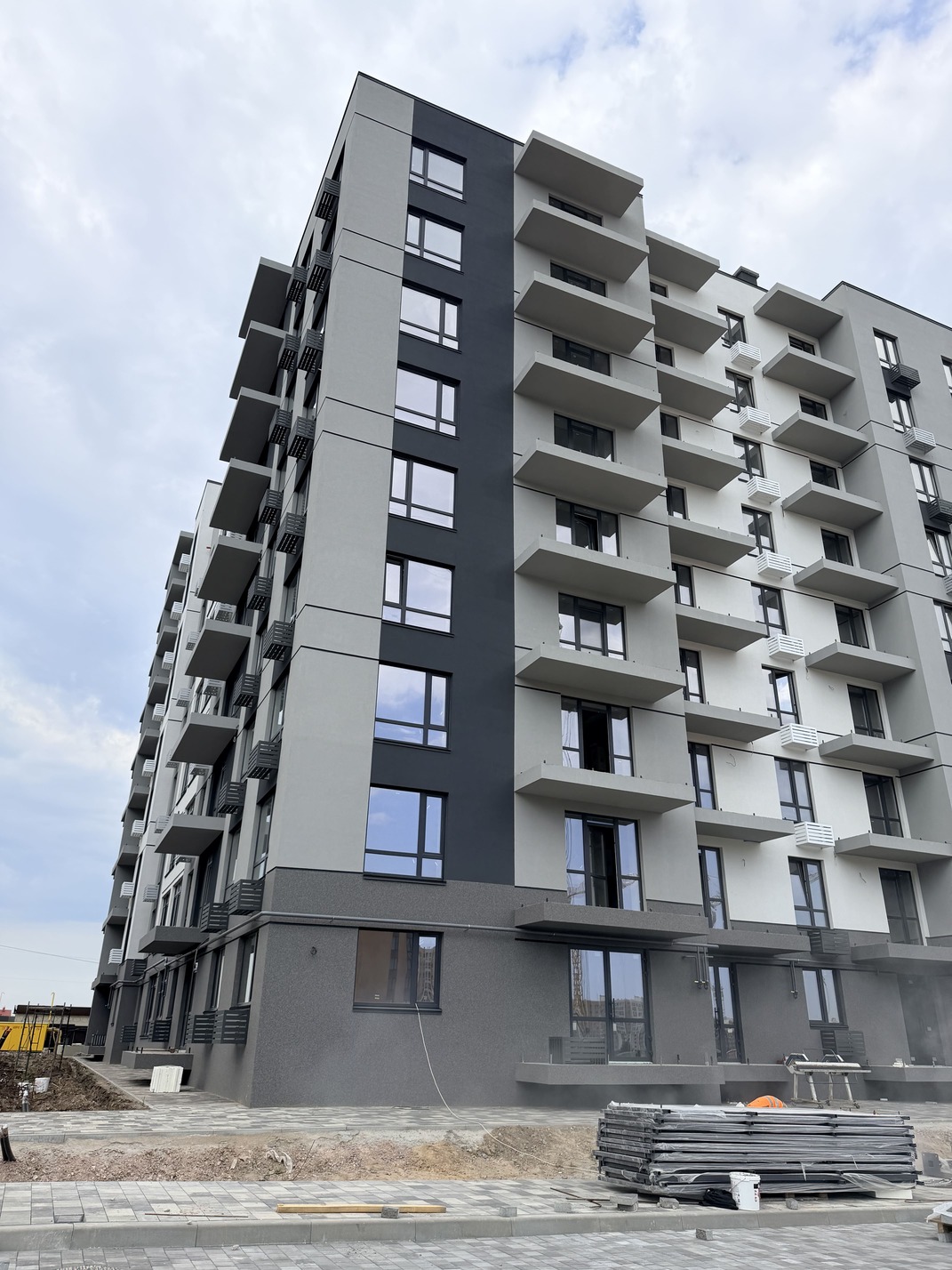

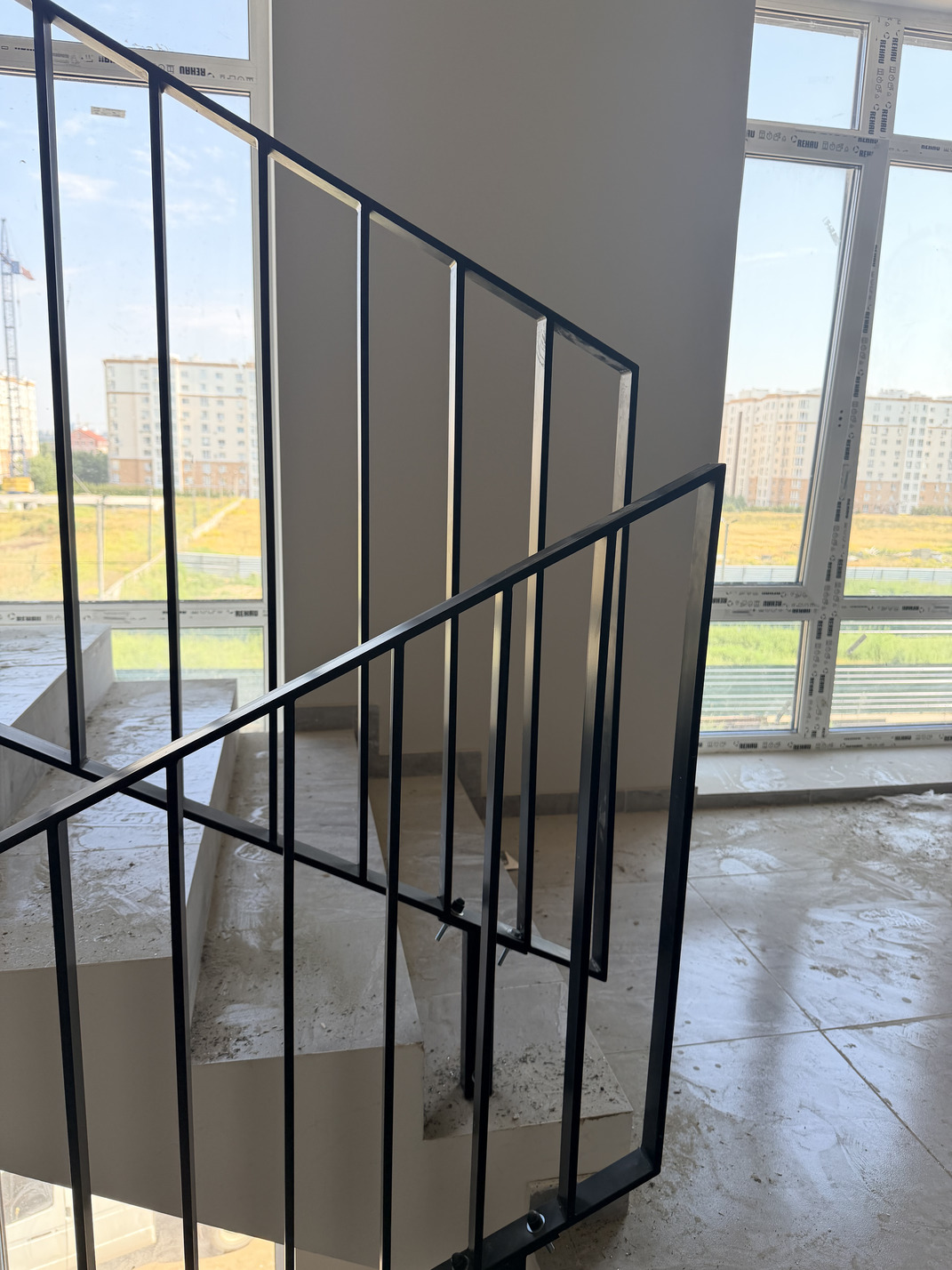

✅ Завершено влаштування парапетів покрівлі всіх чотирьох секцій, стяжок до відмітки «0», квартирних котлів індивідуального опалення та ліфтів у 1-й, 2-й і 4-й секціях. Розпочато монтаж ліфта у 3-й секції.

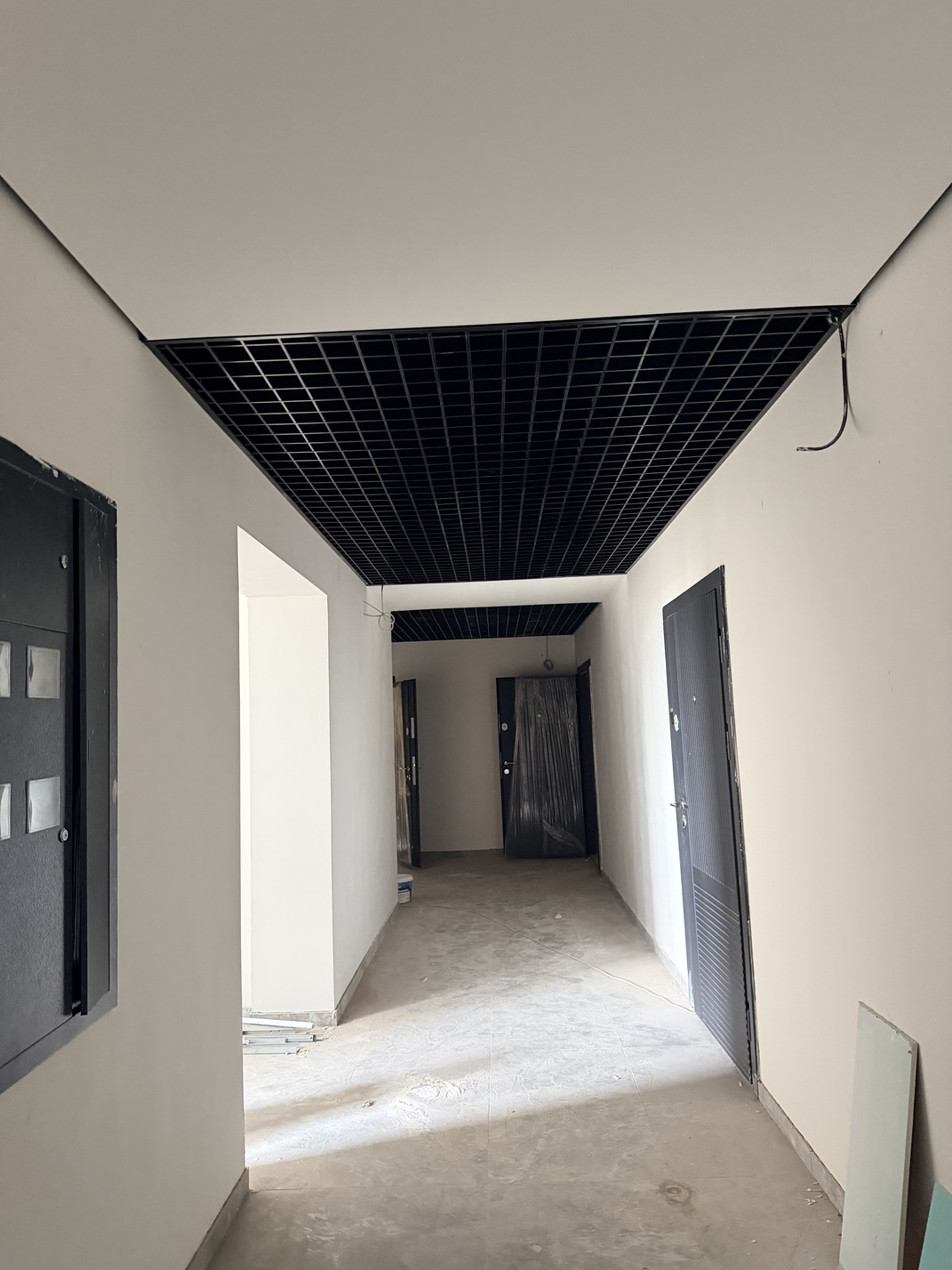

✅ На завершальному етапі — малярні роботи та оздоблення місць загального користування керамогранітом. Продовжується монтаж ліфтових порталів, підвісних стель, освітлення та датчиків.

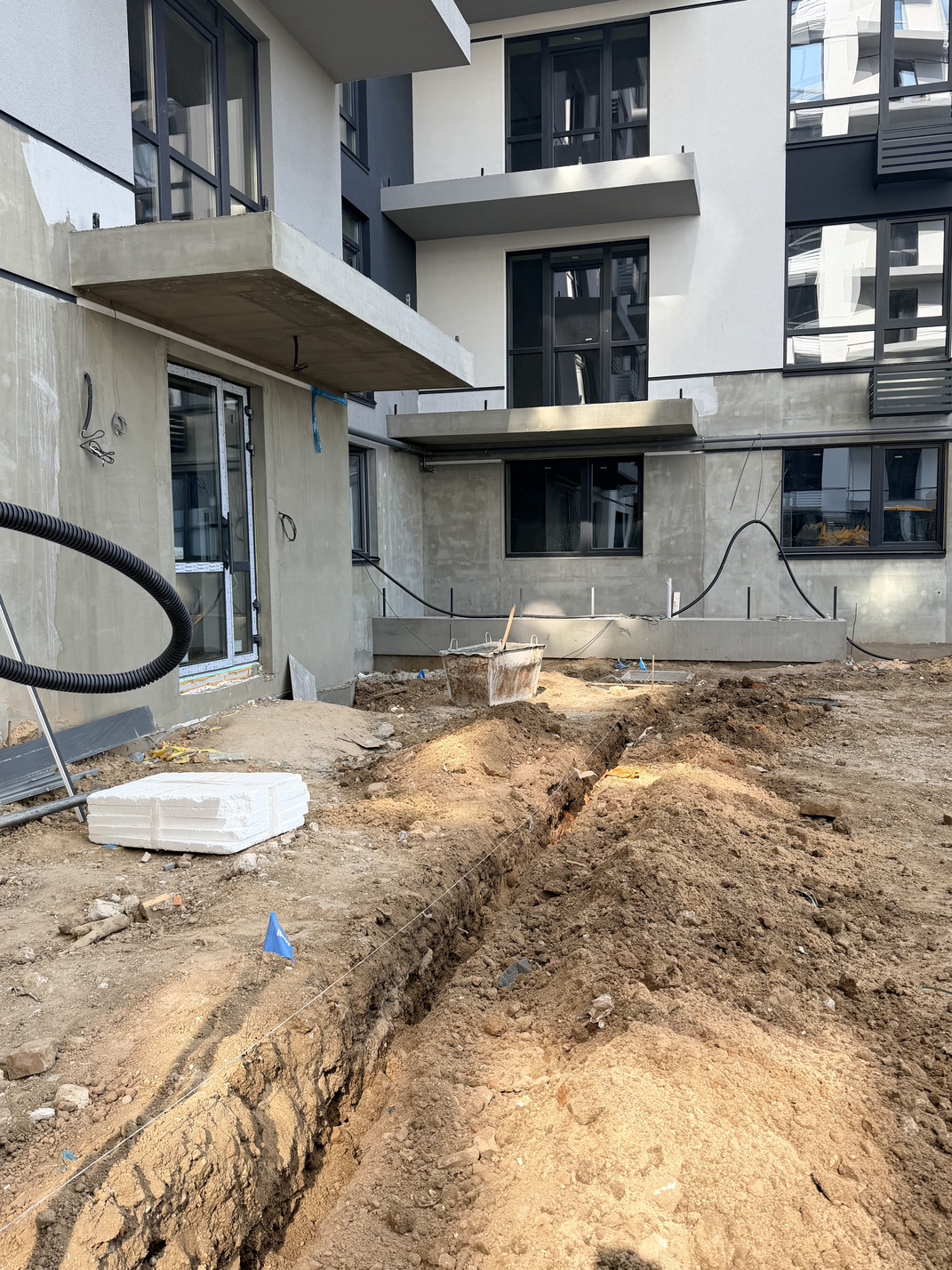

✅ Завершено влаштування дощової каналізації К2, тривають роботи по К1. Завершено бетонування підпірних стін двору та монтаж вхідних груп укриття зі сторони 4-ї черги.

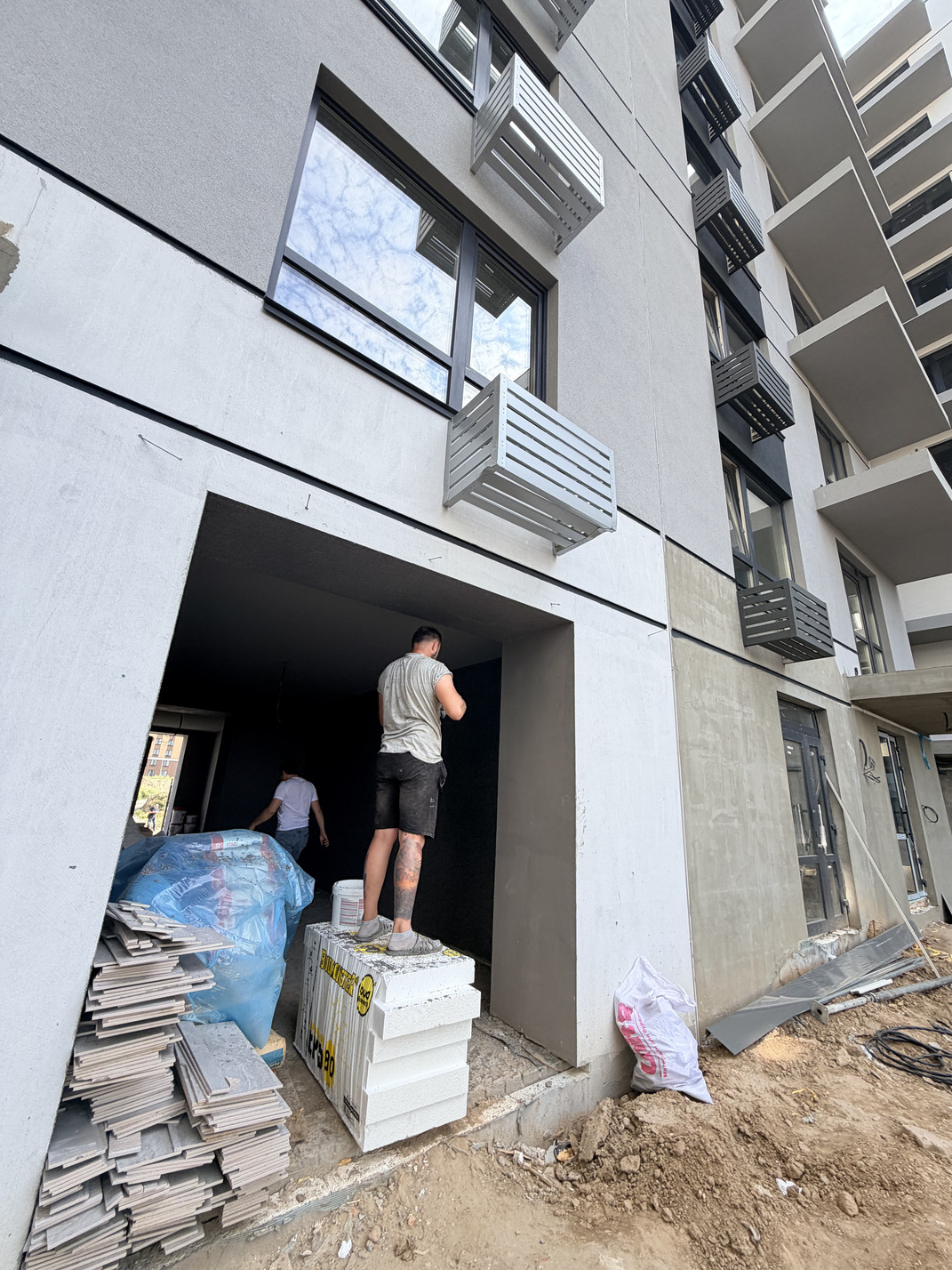

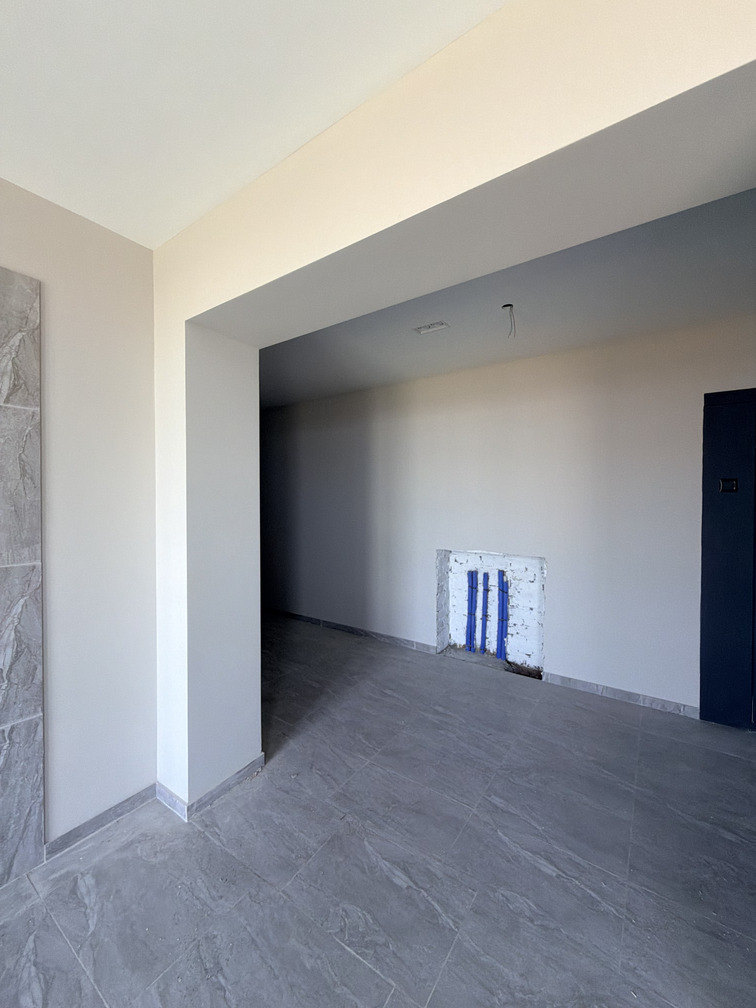

✅ Розпочато нанесення мозаїчної штукатурки цокольного та першого поверхів і роботи з благоустрою. Виконується монтаж закладних деталей під вуличне освітлення та систему автоматичного поливу зелених зон.

Категорії
Хід будівництва 3 черга

Відеозвіт червень 2026 р.

21.08.2026

🔹 ХІД БУДІВНИЦТВА – ЧЕРВЕНЬ

📌 Park Residence — 3 черга

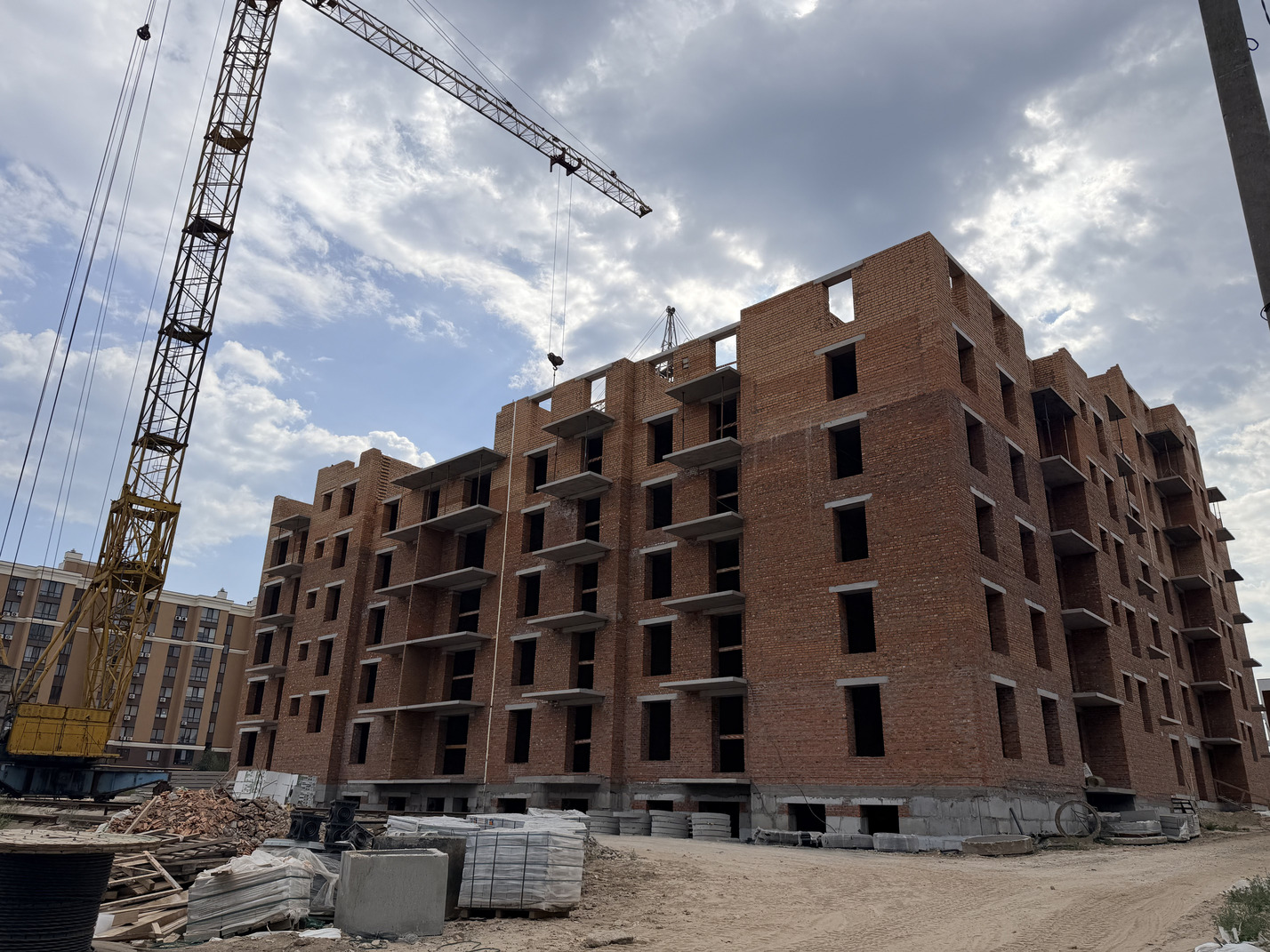

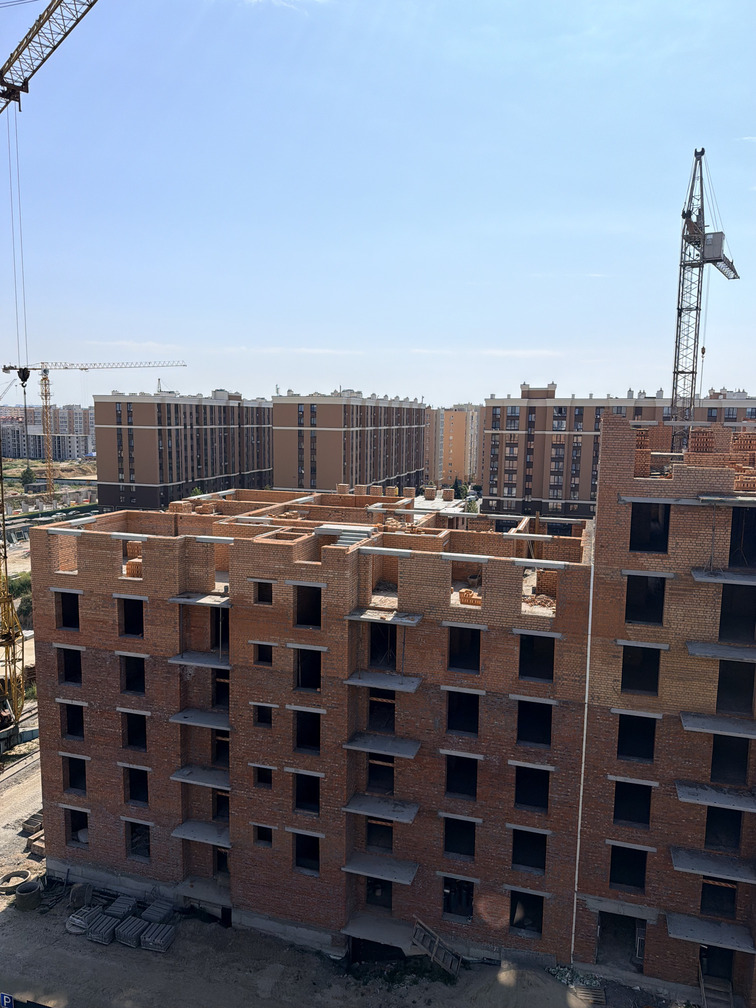

✅ Будівництво впевнено піднімається вгору — роботи вже ведуться на рівні 5–6 поверхів.
✅ Продовжується цегляна кладка, монтаж сходових маршів, плит перекриття та балконних конструкцій.
✅ Водночас готуємося до встановлення віконних систем і використовуємо лише якісні матеріали, що проходять лабораторний контроль.

Категорії
Хід будівництва 2 черга

Відеозвіт червень 2026 р.

21.08.2026

🔹 ХІД БУДІВНИЦТВА – ЧЕРВЕНЬ

📌 Park Residence — 2 черга

Будинок виходить на завершальний етап.

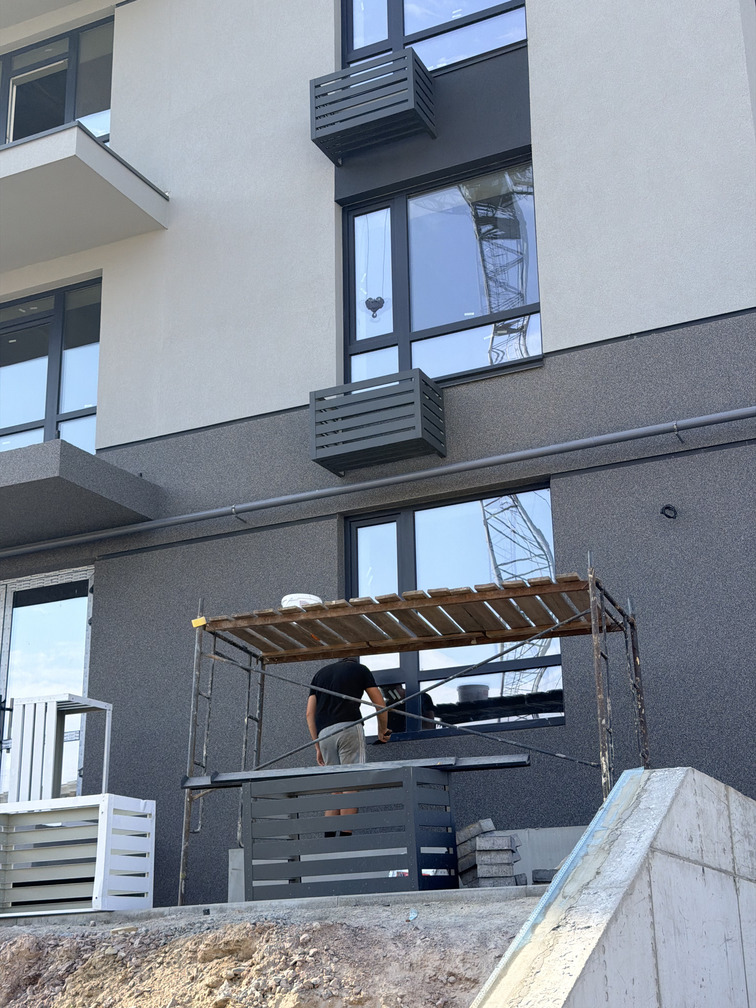

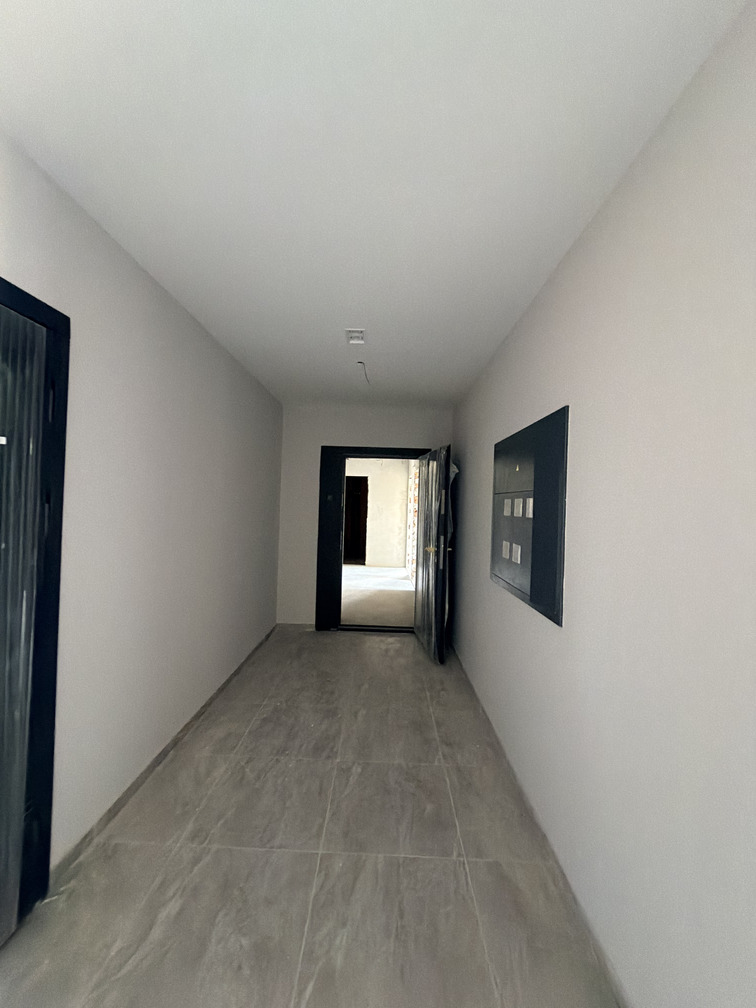

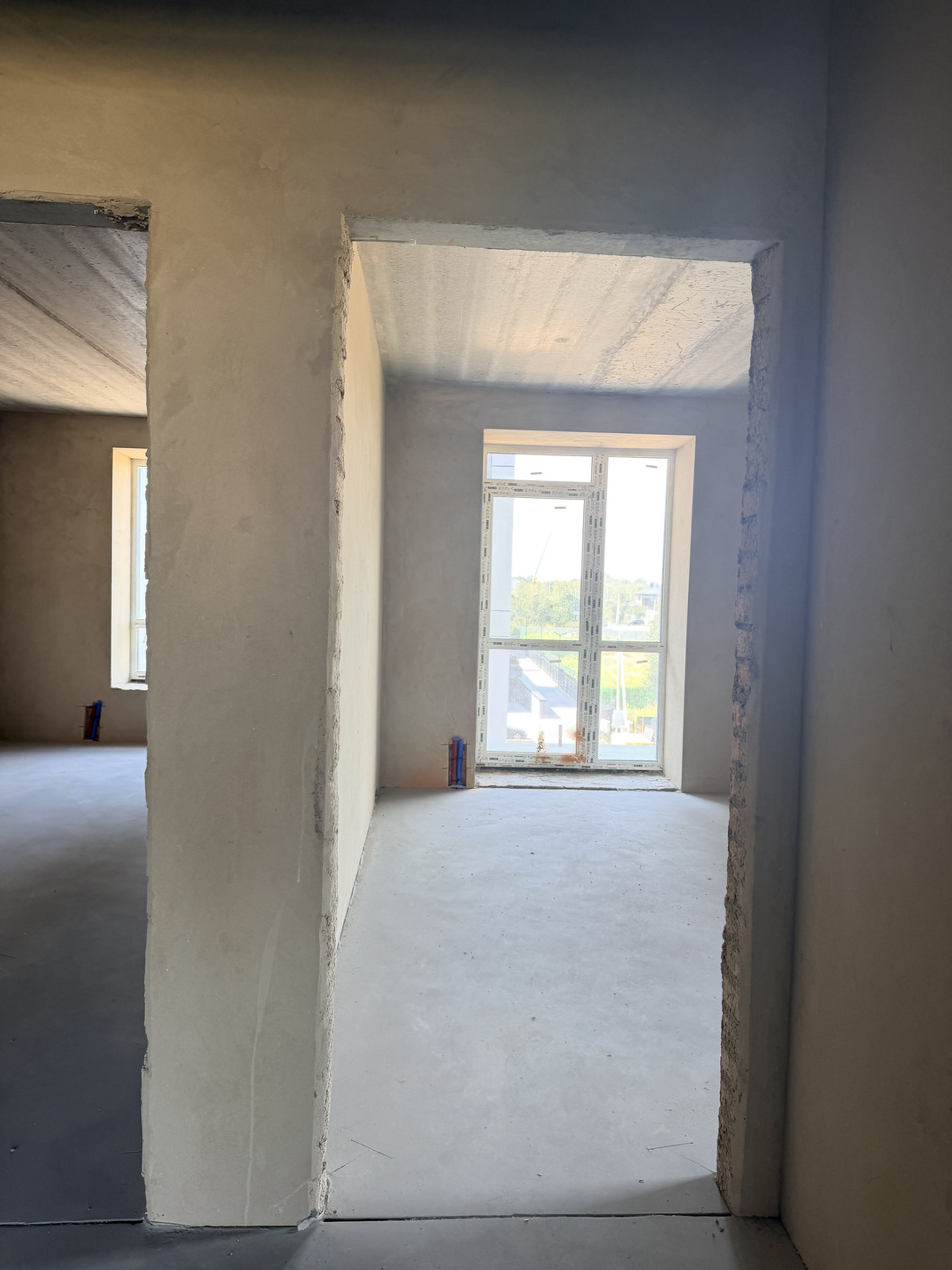

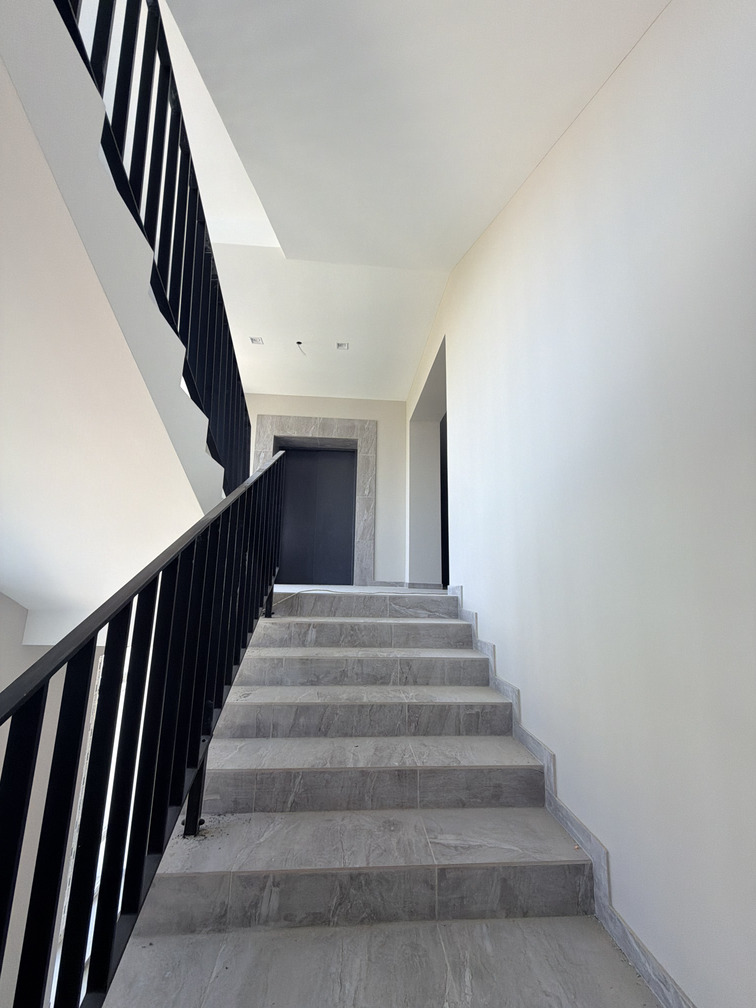

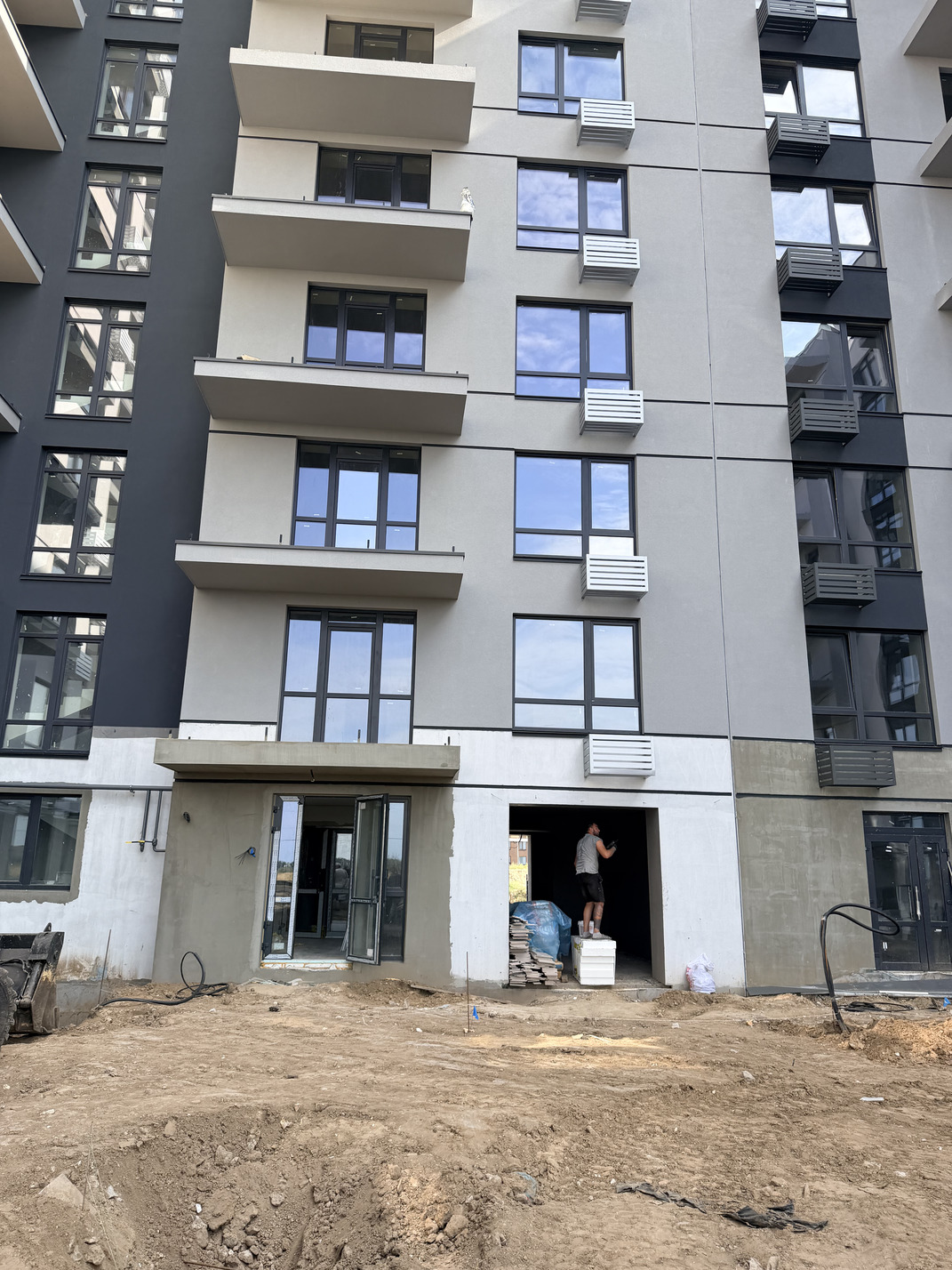

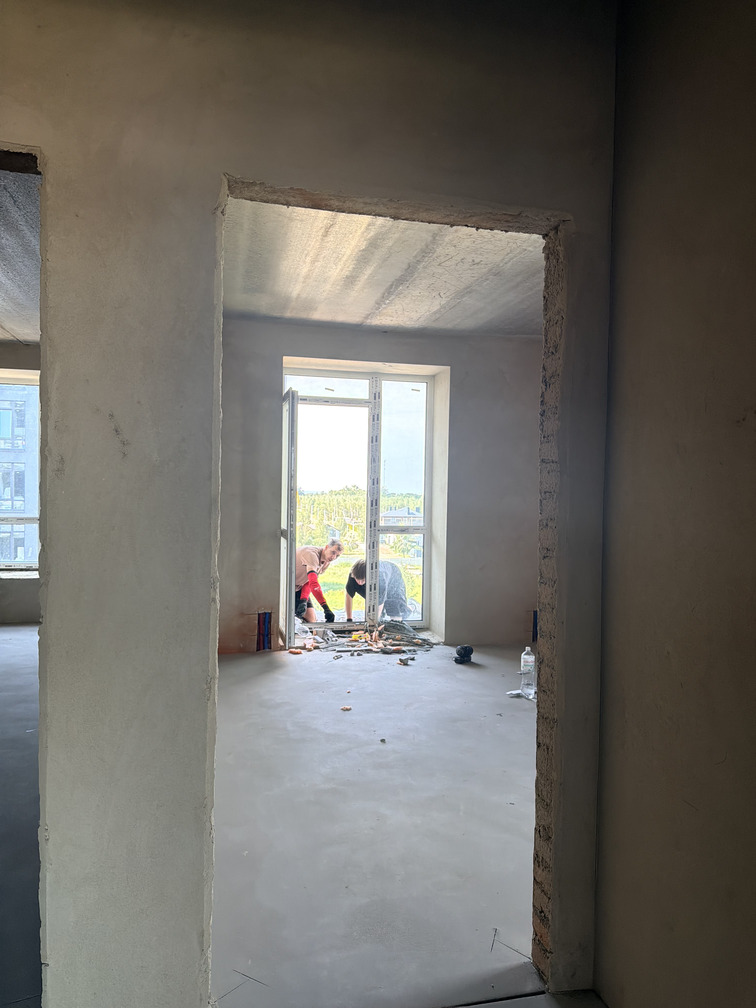

✅ Встановлено квартирні двері, вхідні групи та віконні системи, завершено стяжки підлог, активно виконуються внутрішні оздоблювальні роботи.
✅ Завершується монтаж ліфтів, триває благоустрій території, прокладання зовнішніх мереж та фінальні роботи з інженерними системами.

Категорії
Хід будівництва 4 черга

Відеозвіт травень 2026 р.

25.06.2026

🔹 ХІД БУДІВНИЦТВА – ТРАВЕНЬ

📌 Park Residence — 4 черга

✅ Виконано бетонну підготовку першої, другої, третьої та четвертої секцій.
✅ Встановлено баштовий кран.

Категорії
Хід будівництва 3 черга

Відеозвіт травень 2026 р.

25.06.2026

🔹 ХІД БУДІВНИЦТВА – ТРАВЕНЬ

📌 Park Residence — 3 черга

✅ Триває цегляна кладка четвертого поверху.
✅ Розпочато кладку п’ятого поверху з пустотілої цегли у третій секції.
✅ Виконується постачання будівельних матеріалів: плит перекриття, перемичок, балконних конструкцій, сходових маршів та цегли.

Категорії
Хід будівництва 2 черга

Відеозвіт травень 2026 р.

25.06.2026

🔹 ХІД БУДІВНИЦТВА – ТРАВЕНЬ

📌 Park Residence — 2 черга

✅ Завершено монтаж накривок парапетної частини покрівлі та димарів у секціях 1–3.
✅ Тривають плиточні та малярні роботи в місцях загального користування.

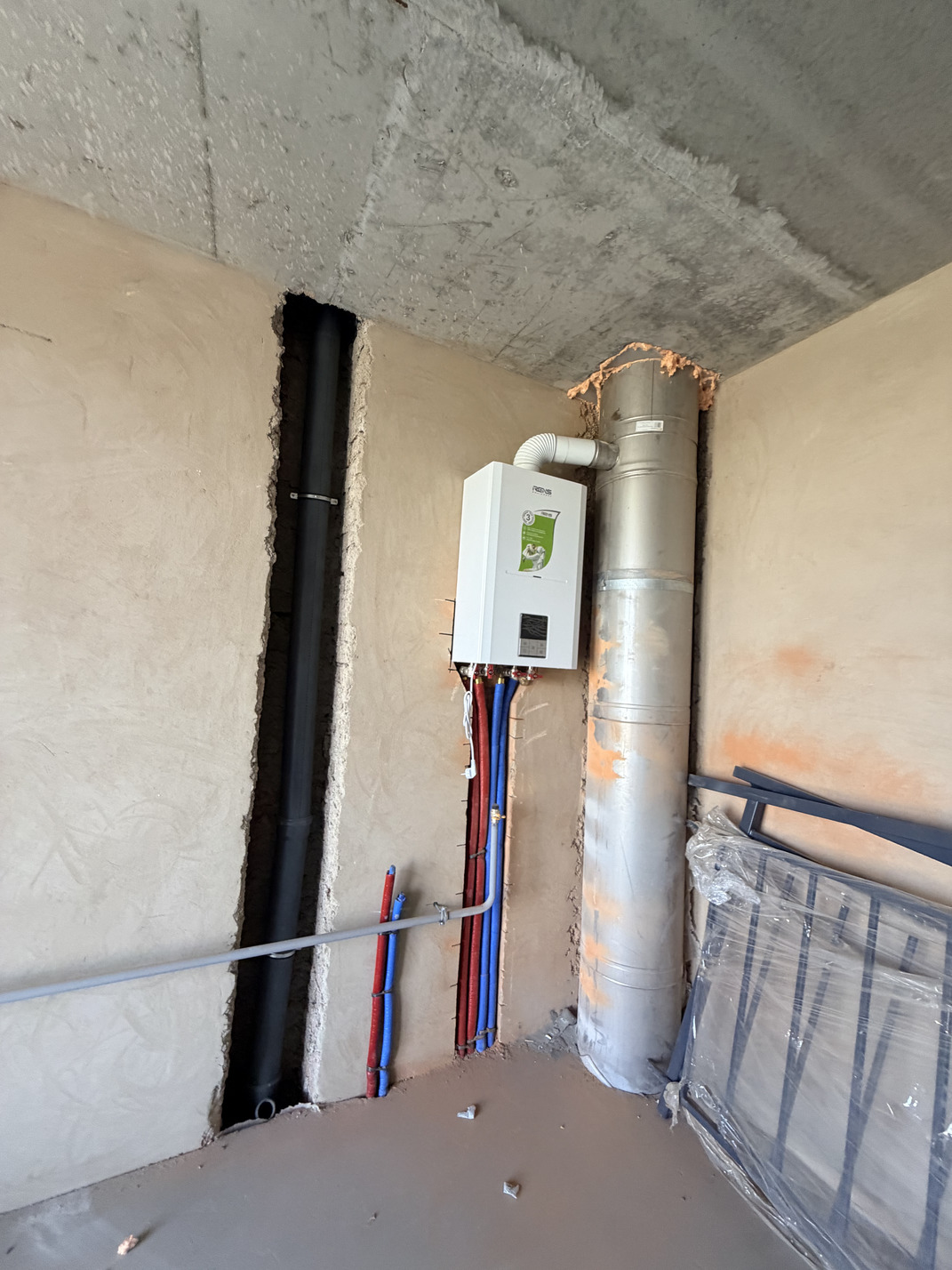

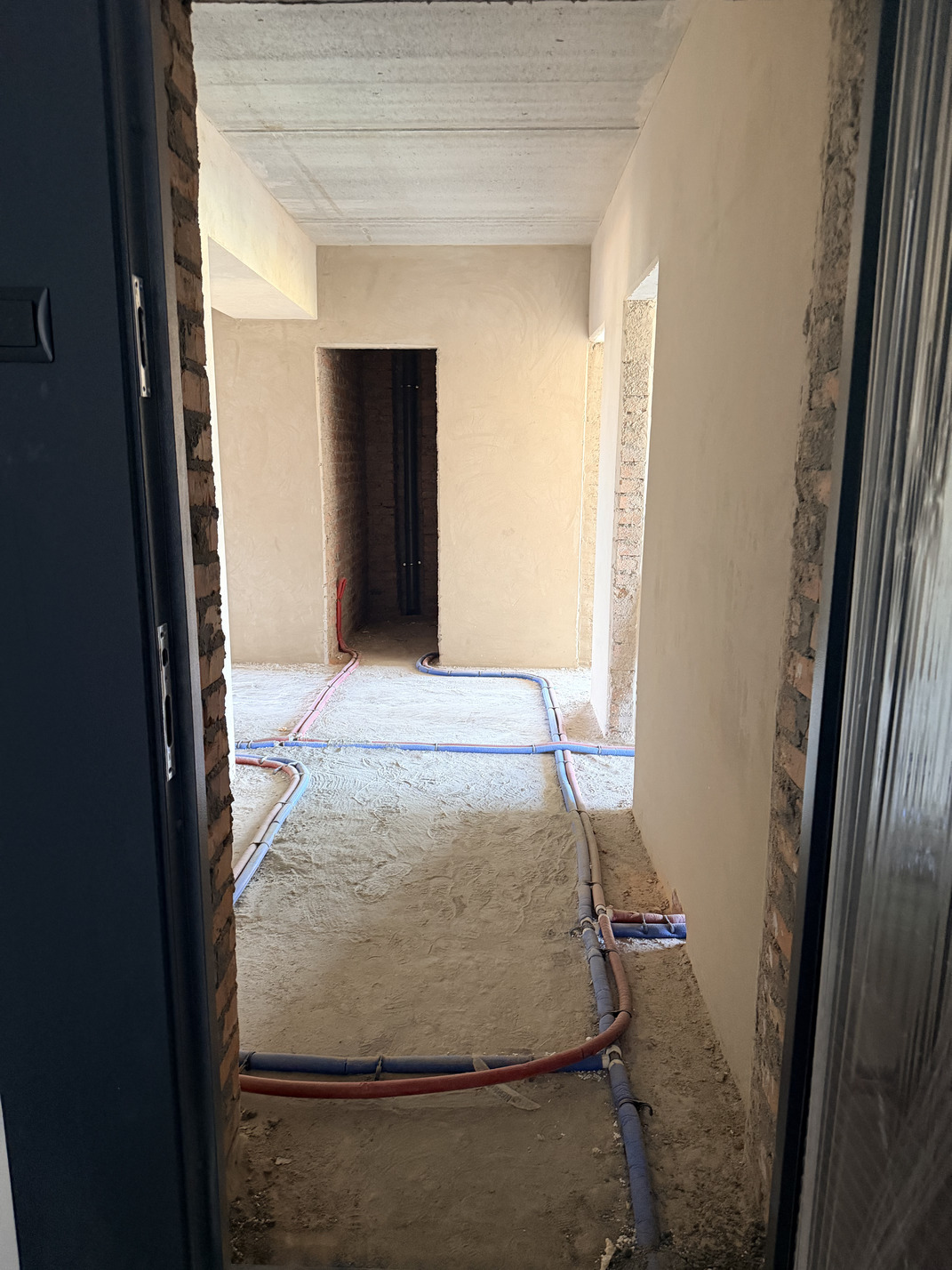

✅ Продовжується монтаж теплих підлог та встановлення квартирних котлів індивідуального опалення.
✅ Виконуються стяжки в квартирах і місцях загального користування.

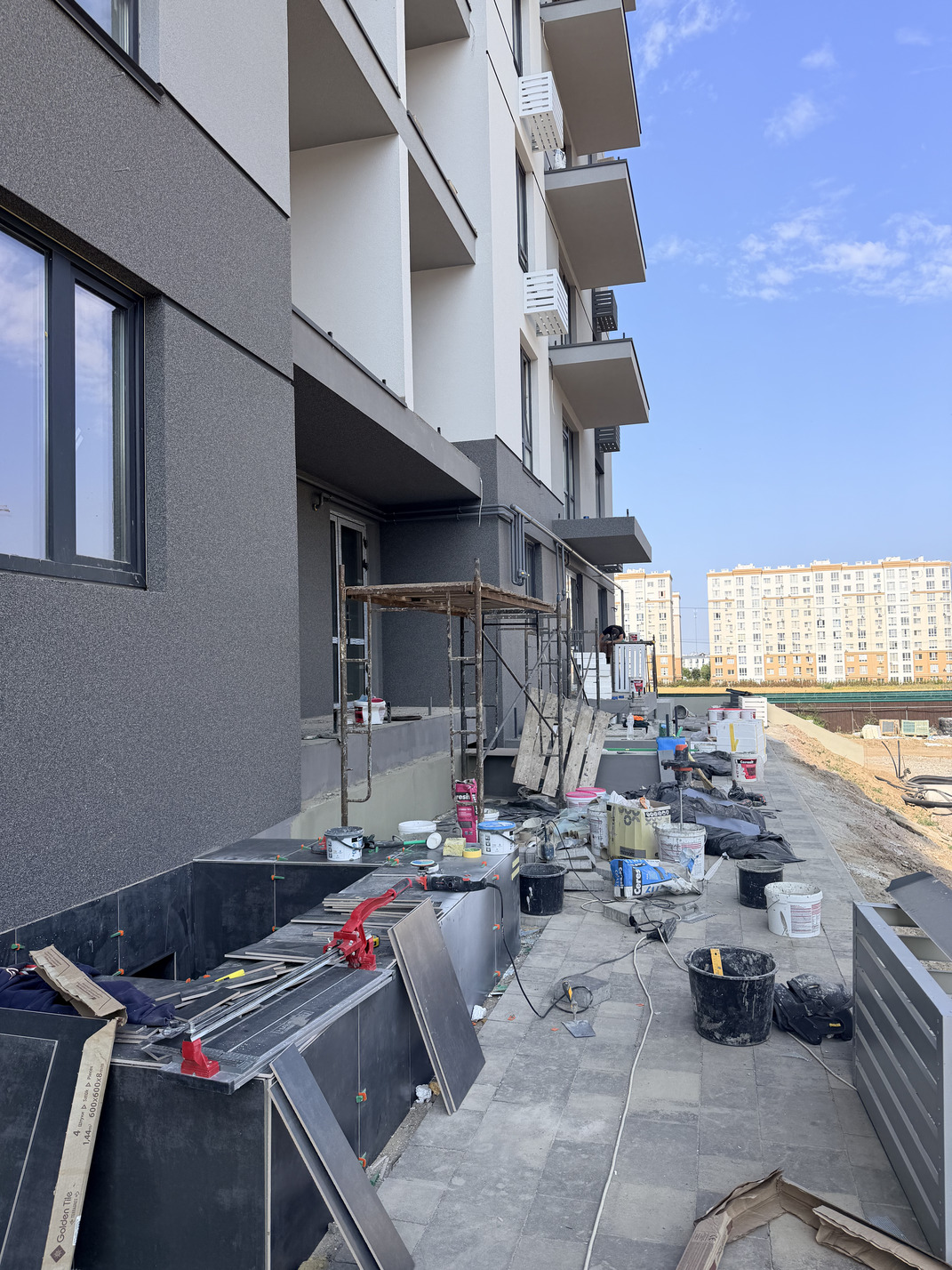

✅ Тривають фасадні роботи, монтаж кондиціонерних кошиків та віконних відливів.
✅ Завершено монтаж слабкострумових мереж.
✅ Розпочато монтаж ліфтів у першій та другій секціях.
✅ Виконано бетонну підготовку та фундаментну плиту підпірної стіни.
✅ Забетоновано основу останньої вхідної групи четвертої секції цокольного поверху та бомбосховища.

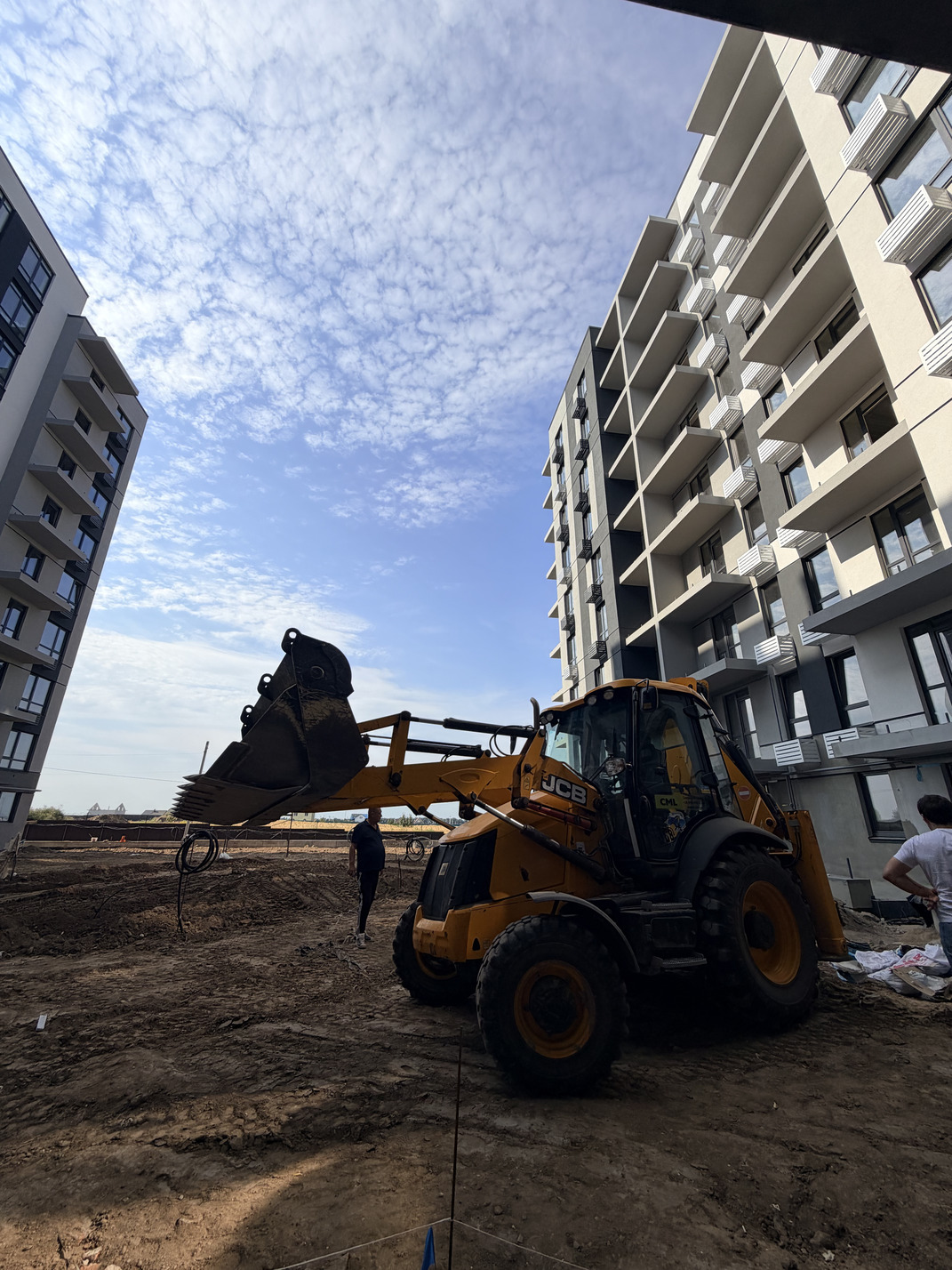

🌳 Розпочато роботи з благоустрою території та завезення необхідних матеріалів.

Категорії
Хід будівництва 4 черга

Відеозвіт квітень-травень 2026 р.

15.05.2026

🔹 Четверта черга — будинок 4

📌 На четвертій черзі стартували роботи з підготовки котловану під бетонну підготовку фундаментної плити — це ще один важливий етап нового будівництва.


Категорії
Хід будівництва 3 черга

Відеозвіт квітень-травень 2026 р.

15.05.2026

🔹 Третя черга — будинок 3

📌 У третій черзі Park Residence продовжується влаштування цегляної кладки стін четвертого поверху, а також монтаж залізобетонних конструкцій — балконів, плит і сходових маршів.


Категорії
Хід будівництва 2 черга

Відеозвіт квітень-тавень 2026 р.

15.05.2026

🔹 Друга черга — будинок 2

📌 На другій черзі Park Residence проводяться масштабні внутрішні та зовнішні роботи:

  • Виконується укладання плитки на сходових маршах та у місцях загального користування, монтаж дверей у квартирах, улаштування стяжок підлоги, сантехнічні роботи та монтаж теплої підлоги.
  • Паралельно ведуться фасадні роботи — нанесення декоративної штукатурки, встановлення відливів і кошиків для кондиціонерів.
  • Також триває підготовка ліфтових шахт до монтажу ліфтів, гідроізоляція цокольного поверху та благоустрій території.
